【摘要】一級建造師的含金量相當高,作為搞工程的人來說,非常有必要拿下它。因此,每年都有不少人報考一建考試。閩州教育網小編提醒,想要順利拿下考試就要牢記各大科目的考點,比如說來看看2018一建考試《項目管理》考點之施工成本計劃的類型吧。
2018一建考試《項目管理》考點之施工成本計劃的類型
對于施工項目而言,其成本計劃的編制是一個不斷深化的過程。在這一過程的不同階段形成深度和作用不同的成本計劃,若按照其發揮的作用可以分為以下三類:
一、競性成本計劃
競爭性成本計劃是施工項目投標及簽訂合同階段的估算成本計劃。這類成本計劃以招標文件中的合同條件、投標者須知、技術規范、設計圖紙和工程量清單為依據,以有關價格條件說明為基礎,結合調研、現場踏勘、答疑等情況,根據施工企業自身的工料消耗標準、水平、價格資料和費用指標等,對本企業完成投標工作所需要支出的全部費用進行估算。在投標報價過程中,雖也著力考慮降低成本的途徑和措施,但總體上比較粗略。
二、指導性成本計劃
指導性成本計劃是選派項目經理階段的預算成本計劃,是項目經理的責任成本目標。它是以合同價為依據,按照企業的預算定額標準制定的設計預算成本計劃,且一般情況下確定責任總成本目標。
三、實施性成本計劃
實施性成本計劃是項目施工準備階段的施工預算成本計劃,它是以項目實施方案為依據,以落實項目經理責任目標為出發點,采用企業的施工定額通過施工預算的編制而形成的實施性施工成本計劃。
以上三類成本計劃相互銜接、不斷深化,構成了整個工程項目施工成本的計劃過程。
其中,競爭性成本計劃帶有成本戰略的性質,是施工項目投標階段商務標書的基礎,而有競爭力的商務標書又是以其先進合理的技術標書為支撐的。因此,它奠定了施工成本的基本框架和水平。指導性成本計劃和實施性成本計劃,都是戰略性成本計劃的進一步開展和深化,是對戰略性成本計劃的戰術安排。
精彩文章分享:2018一建考試《項目管理》提分單選練習題及答案
1、下列計劃方式中,工作進度線與時間坐標相對應的計劃是( )。
A.里程碑計劃
B.橫道圖計劃
C.雙代號網絡計劃
D.單代號搭接網絡計劃
【答案】B
【考點】橫道圖進度計劃的編制方法。
【解析】橫道圖計劃表中的進度線與時間坐標相對應,這種表達方式較直觀,易看懂計劃編制的意圖。其他幾項不具備這個特點。
因此,正確選項是B。
2、單代號搭接網絡計地中,F(xiàn)TS表示兩項工作的時距是( )。
A.開始到開始
B.完成到完成
C.開始到完成
D.完成到開始
【答案】D
【考點】單代號搭接網絡計劃中的搭接關系。
【解析】工作的搭接順序關系是用前項工作的開始或完成時間與其緊后工作的開始或完成時間之間的間距來表示,具體有四類:
FTSi,j——工作i完成時間與其緊后工作j開始時間的時間間距;
FTFi,j——工作i完成時間與其緊后工作j完成時間的時間間距;
STSi,j——工作i開始時間與其緊后工作j開始時間的時間間距;
STFi,j——工作i開始時間與其緊后工作j完成時間的時間間距。
因此,正確選項是D。

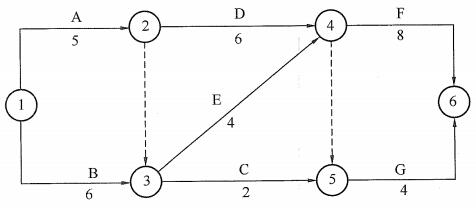

3、某工程雙代號網絡圖如下圖,箭頭下方的數字表示工作的持續時間(單位:天),則工作E的總時差和自由時差分別為( )。
A.1和0
B.2和1
C.1和1
D.2和2
【答案】C
【考點】雙代號網絡計劃的時間參數計算。
【解析】題中關鍵線路為A-D-F,工期為19天,E工作最早完成時間EFE=10,緊后工作F、G的最早開始時間都為第11天,最遲開始時間分別為第11天和第15天,所以E工作的自由時差FFE=1,E工作最遲完成時間為F、G工作最遲開始時間的最小值,即第11天,所以總時差TFE=1。
因此,正確選項是C。
4、根據《建設工程項目管理規范》(GB/T50326—2006)條文中的風險等級評價估表,如果某個風險事件將對項目造成中度損失,且發生的可能性很大。則該事件的風險等級為()級。(2015年真題)
A、5
B、4
C、3
D、2
【正確答案】B
【答案解析】本題考查的是項目的風險類型。風險等級評估如下表:
所以選B。參見教材P70。
溫馨提示:已經報考一級建造師的考生們,距離2018一建考試已經只有30幾天了,為了多考幾分,請抓緊時間備考。若想要了解更多一級建造師考試相關的信息,不妨咨詢下閩州教育的老師們,他們將為大家細心解答各種問題的,具體的聯系方式如下:
報名電話:185-5928-9775(微信號) 林老師
185-5969-5373(微信號) 羅老師
報名地址:閩州教育學歷教育學習中心(或者廈門市湖里區安嶺二路95號紅豆杉科技大廈B棟6樓B區閩州教育)
招生網址:nhanhay.cn
