【背景資料】
某公司承建城區防洪排澇應急管道工程,受環境條件限制,其中一段管道位于城市主干路機動車道下,垂直穿越現狀人行天橋,采用淺埋暗挖隧道形式;隧道開挖斷面3.9m×3.35m,橫斷面布置如圖5所示。施工過程中,在沿線3座檢查井位置施作工作豎井,井室平面尺寸長6.0m,寬5.0m。井室、隧道均為復合式襯砌結構,初期支護為鋼格柵+鋼筋網+噴射混凝土,二襯為模筑混凝土結構,襯層間設塑料板防水層。隧道穿越土層主要為砂層、粉質黏土層,無地下水。設計要求施工中對機動車道和人行天橋進行重點監測,并提出了變形控制值。
施工前,項目部編制了淺埋暗隧道下穿道路專項施工方案,擬在工作堅井位置占用部分機動車道搭建臨時設施,進行工作豎井施工和出土,施工安排3個堅井同時施作,隧道相向開挖以滿足工期要求,施工區域,項目部釆取了以下環保措施:
對現場臨時路面進行硬化散裝材料進行覆蓋。
臨時推土采用密目網進行覆蓋
夜間施工部進行露天悍接作業,控制好照明裝置燈光亮度。

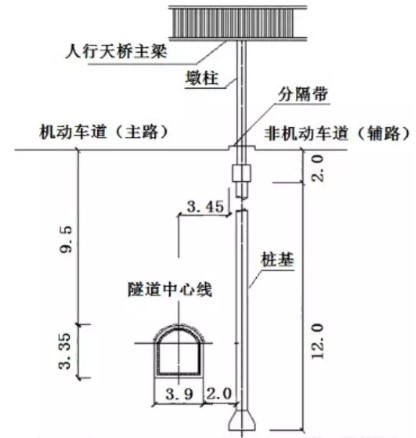

下穿人行天橋隧道橫斷面圖(單位:米)
【問題】
1.根據圖5分析隧道施工對周邊環境可能產生的安全風險。
2.工作豎井施工前項目部應向哪些部門申報、辦理哪些報批手續。
3.給出下穿施工的重點監測項目,簡述監測方式。
4.簡述隧道相向開挖貫通施工的控制措施。
5.結合背景資料,補充項目部應釆取的環保措施。
6.二襯鋼筋安裝時,應對防水層來取哪些防護措施。
