(官方版)2018年二建《建筑工程》考試真題及答案解析(三)

  三、案例分析題(共4題,每題20分)。

  (一)

  【背景資料】

  某辦公樓工程,框架結構,鉆孔灌注樁基礎,地下一層,地上20層,總建筑面積25000m2,其中地下建筑面積3000m2,施工單位中標后與建設單位簽訂了施工承包合同,合同約定:“…至2014年6月15日竣工,工期目標470日歷天:質量目標合格:主要材料由施工單位自行采購:因建設單位原因?qū)е鹿て谘诱`,工期順延,每延誤一天支付施工單位10000元/天的延誤費…”,合同簽訂后,施工單位實施了項目進度策劃,其中上部標準層結構工序安排如下:

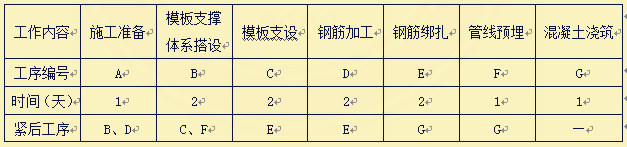

  上部標準層結構工序安排表

  柱基施工時遇地下溶洞(地質勘探未探明),由此造成工期延誤20日歷天。施工單位向建設單位提交索賠報告,要求延長工期20日歷天,補償誤工費20萬元,地下室結構完成,施工單位自檢合格后,項目負責人立即組織總監理工程師及建設單位,勘察單位,設計單位項目負責人進行地基基礎分部驗收。

  施工至十層結構時,因商品混凝土供應遲緩,延誤工期10日歷天。施工至二十層結構時,建設單位要求將該層進行結構變更,又延誤工期15日歷天。施工單位向建設單位提交索賠報告,要求延長工期25日歷天,補償誤工費25萬元。

  裝飾裝修階段,施工單位采取編制進度控制流程、建立協調機制等措施,保證合同約定工期目標的實現。

  【問題】

  1.根據上部標準層結構工序安排表繪制出雙代號網絡圖,找出關鍵線路,并計算上部標準層結構每層工期是多少日歷天?

  2.本工程地基基礎分部工程的驗收程序有哪些不妥之處?并說明理由。

  3.除采取組織措施外,施工進度控制措施還有哪幾種措施?

  4.施工單位索賠成立的工期和費用是多少?逐一說明理由。

  【參考答案】

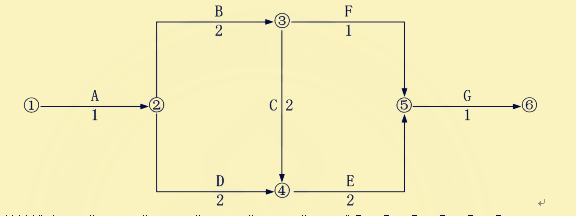

  1.(1)雙代號網絡圖繪制如下:

  (2)關鍵線路:工作A→工作B→工作C→工作E→工作G(或①→②→③→④→⑤→⑥)。

  (3)工期8天。

  2.(P49)

  不妥之處一:施工單位自檢合格后,項目負責人后立即組織驗收不妥。

  理由:施工單位自檢合格后,應向監理單位申請驗收。

  不妥之處二:項目負責人組織地基基礎分部驗收不妥。

  理由:應由總監理工程師組織驗收

  不妥之處三:組織總監理工程師及建設單位,勘察單位,設計單位項目負責人進行驗收不妥。

  理由:應組織建設、監理、勘察、設計及施工單位的項目負責人、技術質量負責人,共同按設計要求和有關規定進行驗收。

  3.進度控制措施還應包括:①管理措施;②經濟措施;③技術措施。

  (施工管理:控制項目目標的主要措施包括組織措施、管理措施、經濟措施和技術措施,其中組織措施是最重要的措施。如果對一個建設工程的項目管理進行診斷,首先應分析其組織方面存在的問題)

  4.(1)樁基施工:工期索賠20天;費用索賠20萬。

  理由:地下溶洞,不可探明的地質條件,建設單位的責任;按合同約定,建設單位的原因造成,工期順延,每天支付延誤1萬元,20×1=20萬元。

  (2)商品混凝土供應遲緩,工期和費用均不能索賠。

  理由:商品混凝土供應,是施工單位的責任。

  (3)施工至二十層結構時,工期索賠15天;費用索賠15萬。

  理由:結構設計變更,是建設單位的責任;按合同約定,建設單位的原因造成,工期順延,每天支付延誤1萬元,15×1=15萬元。

  工期總計索賠:35天,費用總計索賠35萬。

上一篇:考生必知的二級建造師證書注冊流程下一篇:(官方版)2018年二建《市政工程》考試真題及答案解析
關于我們
法律申明
聯系方式
加入我們
服務中心
報名地址
繳費方式
學費分期
商務合作
講師應聘
招商加盟
推廣聯盟
電話客服熱線:400-968-7268
點擊這里給我發消息 閩州教育活躍用戶交流群
關注微信公眾號
關注我們
每天好料不斷
2015-2020 版權所有@廈門華育遠教科技有限公司      備案號:閩ICP備17002721號
