二、多項選擇題:(共10題,每題2分。每題的備選項中,有2個或2個以上符合題意,至少有1個錯項。錯選,本題不得分;少選,所選的每個選項得0.5分)
21.關于路基試驗段的說法,正確的有( )。
A.填石路基可不修筑試驗段
B.試驗段施工完成后應挖除
C.通過試驗段確定路基預沉量值
D.通過試驗段確定每層虛鋪厚度
E.通過試驗段取得填料強度值
【答案】CD
【解析】P12;
(2)試驗目的主要有:
1)確定路基預沉量值。
2)合理選用壓實機具;選用壓實機具應綜合考慮道路不同等級、地質條件、工程量大小、工期要求、作業環境等。
3)按壓實度要求,確定壓實遍數。
4)確定路基寬度內每層虛鋪厚度。
5)根據土的類型、濕度、設備及場地條件,選擇壓實方式。
22.關于土工合成材料加固軟土路基的說法,正確的有( )。
A.鋪設土工合成材料時,不得出現扭曲、折皺、重疊
B.土工合成材料在路堤邊部應留有足夠的錨固長度
C.上下層土工合成材料接縫應對齊
D.土工合成材料應沿路基軸線鋪設
E.土工合成材料鋪設錨固檢驗合格后,允許運料車直接在其上行走
【答案】AB
【解析】P19;
(1)在整平好的下承層上按路堤底寬全斷面鋪設,攤平時拉直平順,緊貼下承層,不得出現扭曲、折皺、重疊。在斜坡上攤鋪時,應保持一定松緊度(可用U 形釘控制)。
(2)鋪設土工聚合物,應在路堤每邊留足夠的錨固長度,回折覆蓋在壓實的填料面上。
(3)為保證土工合成材料的整體性,當采用搭接法連接,搭接長度宜為0.3~0.9m;采用縫接法時,粘結寬度不小于50mm,粘結強度不低于土工合成材料的抗拉強度。
(4)現場施工中,一方面注意土工合成材料破損時必須立即修補好,另一方面上下層接縫應交替錯開,錯開長度不小于0.5m。
(5)在土工合成材料堆放及鋪設過程中,盡量避免長時間暴露和暴曬以免性能劣化。
(6)鋪設質量應符合規范要求。
23.根據受力特點,橋梁可分為( )。
A.梁式橋 B.拱式橋
C.預應力混凝土橋 D.懸索橋
E.組合體系橋
【答案】ABDE
【解析】P33;
(一)按受力特點分:1.梁式橋2.拱式橋3.剛架橋4.懸索橋5.組合體系橋
24.關于箱涵頂進施工的說法,正確的有( )。
A.箱涵頂進施工適用于帶水作業,可在汛期施工
B.實施前應按施工方案要求完成后背施工和線路加固
C.在鐵路路基下吃土頂進,不宜對箱涵做較大的軸線、高程調整動作
D.挖運土方與頂進作業同時進行
E.頂進過程中應重點監測底板、頂板、中邊墻、中繼間牛腿和頂板前
【答案】BCE
【解析】P69-P70;
頂進作業面包括路基下地下水位已降至基底下500mm 以下,并宜避開雨期施工,若在雨期施工,必須做好防洪及防雨排水工作。
工藝流程:現場調査→工程降水→工作坑開挖一后背制作→滑板制作→鋪設潤滑隔離層→箱
涵制作→頂進設備安裝→既有線加固→箱涵試頂進一吃土頂進→監控量測→箱體就位→拆除加固設施→拆除后背及頂進設備→工作坑恢復。
箱涵吃土頂進前,應及時調整好箱涵的軸線和高程。在鐵路路基下吃土頂進,不宜對箱涵做
較大的軸線、高程調整動作。
挖運土方與頂進作業循環交替進行。
頂進過程中要定期觀測箱涵裂縫及開展情況,重點監測底板、頂板、中邊墻,中繼間牛腿或
剪力較和頂板前、后懸臂板,發現問題應及時研究采取措施。
25.給水處理目的是去除或降低原水中的( )。
A.懸浮物 B.膠體
C.有害細菌生物 D.鈣、鎂離子含量
E.溶解氧
【答案】ABC
【解析】P122;
給水處理目的是去除或降低原水中懸浮物質、膠體、有害細菌生物以及水中含有的其他有害雜質,使處理后的水質滿足用戶需求。
26.水處理廠的配套工程包括( )。
A.廠區道路 B.廠區內部環路
C.廠內給排水 D.廠區照明
E.廠內綠化
【答案】ACDE P125
27沉井施工的輔助下沉法包括( )。
A.觸變泥漿套助沉 B.堆載助沉
C.空氣幕助沉 D.機械擠壓助
E.震動助沉
【答案】AC P133
28.關于供熱管道支、吊架安裝的說法,錯誤的有( )。
A.管道支、吊架的安裝應在管道安裝、檢驗前完成
B.活動支架的偏移方向、偏移量及導向性能應符合設計要求
C.調整支撐面標高的墊板不得與鋼結構焊接
D.有角向型補償器的管段、固定支架不得與管道同時進行安裝與固定
E.彈簧支、吊架的臨時固定件應在試壓前拆除
【答案】CDE P155~156
29.按照來源性質分類,施工合同風險有( )。
A.技術風險 B.項目風險
C.地區風險 D.商務風險
E.管理風險
【答案】ADE P221。B、C是按范圍分類。

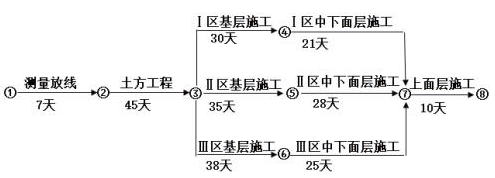

30.下圖為某道路施工進度計劃網絡圖,總工期和關鍵線路正確的有( )。
A.總工期113天
B.總工期125天
C.①—②—③—④—⑦—⑧
D.①—②—③—⑤—⑦—⑧
E.①—②—③—⑥—⑦—⑧
【答案】BDE P253
